Teplárna Liberec odstartovala poslední fázi projektu GreenNet. Buďte s námi u modernizace parovodní sítě za úspornější horkovody a zjistěte, jaké výhody odběratelům tepla i všem obyvatelům Liberce přináší.
Snížení potřeby primárních zdrojů a zvýšení efektivity dodávek tepla – to jsou hlavní benefity rozsáhlého projektu Teplárny Liberec, při němž dojde k modernizaci teplárenské sítě výměnou parovodů za horkovody. Zákazníci teplárny pocítí změnu nejen v rámci zvýšení tepelného komfortu a spolehlivosti dodávek – inovace přispěje také k dlouhodobé stabilizaci cen tepla. Dalšími výhodami jsou redukce emise skleníkových plynů a snížení závislosti výroby tepla na fosilních palivech.
Investor projektů GreenNet II a III: Teplárna Liberec a. s.
Zhotovitel projektu GreenNet II: Metrostav DIZ s. r. o.
Zhotovitel projektu GreenNet III: Systherm s. r. o.
Zvýšíme efektivitu dodávek
Stabilizujeme cenu tepla
Snížíme ekologickou stopu
Efektivní procesy výroby, využití obnovitelných zdrojů energie, lepší distribuce tepla, nové technologie. To vše snižuje emise a potřebu využití fosilních palivových zdrojů.
Našim zákazníkům budeme schopni i nadále nabídnout stabilní dodávky tepelné energie, na které se mohou spolehnout.

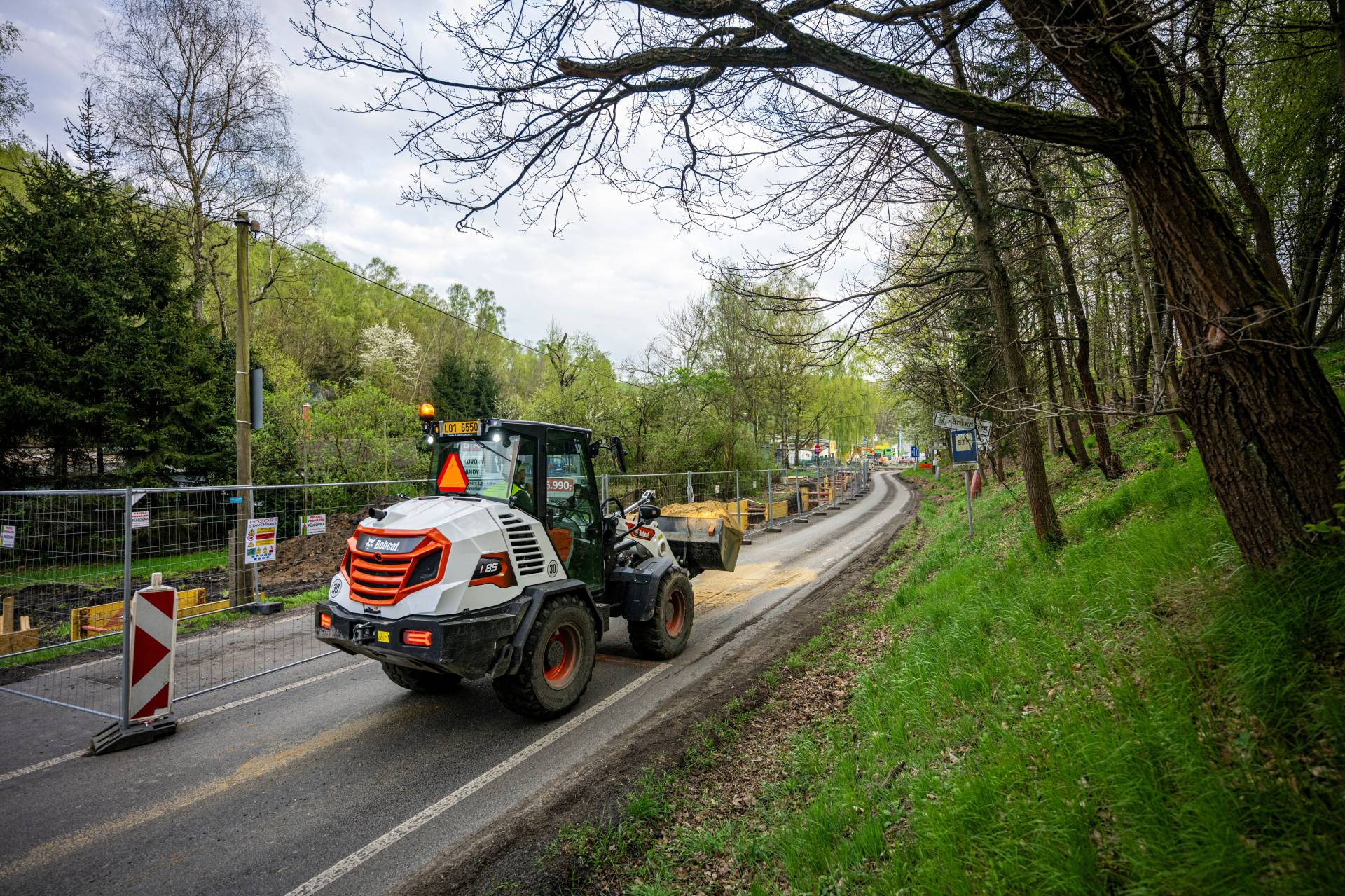

Z mnoha městských částí Liberce zmizí nevzhledné parovody. Nahradí je modernější horkovody, z nich část zmizí pod zem a nebudou tak narušovat vzhled okolní krajiny.
„Projekt GreenNet představuje pro nás v Teplárně Liberec významný krok směrem k udržitelnější budoucnosti. Jsme hrdí na to, že můžeme být součástí této iniciativy, která spojuje moderní technologie, obnovitelné zdroje energie a snahu o ochranu životního prostředí. GreenNet není jen investicí do infrastruktury, je to náš závazek vůči planetě a dalším generacím. Věříme, že společně s našimi partnery a občany města Liberce můžeme dosáhnout pozitivních změn a přispět k udržitelnějšímu a zdravějšímu životnímu prostředí pro nás všechny.“
Jan Sedláček
předseda představenstva Teplárny Liberec
V rámci projektu GreenNet II bude modernizována větev „Textilana“, která zásobuje tepelnou energií část centra města včetně lokalit Husova, Králův Háj, sídlišť Kunratická a Broumovská.
Projekt GreenNet III se zaměří na modernizaci větve „Vratislavice“, prostřednictvím které teplárna dodává energii do oblastí Hanychov, Doubí, Vesec, Rochlice, Zelené údolí a Vratislavice.
V tabulce níže naleznete konkrétní rozpis ulic, ve kterých probíhá modernizace sítě během letošní stavební sezóny, včetně předpokládaného data zahájení a ukončení omezení.
Č částečná uzavírka
K kompletní uzavírka
Lokalita | Datum zahájení prací | Datum ukončení prací |
---|---|---|
Vratislavická Č | 22.04.2025 | 27.05.2025 |
Vlnařská K | 28.04.2025 | 26.05.2025 |
Nádvorní Č | 25.04.2025 | 11.05.2025 |
Jablonecká (U Lomu) Č | 12.05.2025 | 16.05.2025 |
Burianova K | 12.05.2025 | 28.05.2025 |
Stará Rochlická Č | 14.05.2025 | 31.05.2025 |
Kunratická K | 17.05.2025 | 18.05.2025 |
Andělčina Č | 01.06.2025 | 14.08.2025 |
Hašlerova Č | 01.06.2025 | 14.08.2025 |
Dr. Milady Horákové (poblíž Poštovního nám.) Č | 02.06.2025 | 15.07.2025 |
Nádražní K | 03.06.2025 | 16.06.2025 |
Maršíkova (nám. Na Lukách) K | 16.06.2025 | 04.07.2025 |
Plátenická K | 20.06.2025 | 28.06.2025 |
Pačesova | 26.06.2025 | 10.07.2025 |
Dr. Milady Horákové (Melantrichova) K | 29.06.2025 | 31.07.2025 |
Chabarovská K | 07.07.2025 | 20.07.2025 |
Na Bělidle K | 10.07.2025 | 26.07.2025 |
Plátenická K | 12.07.2025 | 13.07.2025 |
O víkendu 17. a 18. května bude Kunratická ulice v Liberci zcela uzavřena. Důvodem je finální úprava vozovky po nedávno provedené výměně zastaralých parovodů za moderní horkovody, které zajistí úspornější a spolehlivější rozvod tepla.
Zjistit víceProjekt GreenNet, v současné době rozsahem největší liniová stavba svého druhu v České republice, má za sebou počáteční fázi realizace.
Zjistit vícePlán prací v uvedeném období zahrnuje finální úpravy povrchů ve zmíněných lokalitách.
Zjistit víceDle plánovaného harmonogramu budou počáteční stavební práce spuštěny v průběhu stavební sezóny 2024 a budou rozděleny do několika fází, které se uskuteční postupně od dubna do října. Tento časový plán umožní důkladně provést nezbytné úpravy a modernizace infrastruktury s minimálním dopadem na odběratele Teplárny Liberec a běžný chod města.
Navazující etapy prací budou realizovány i v následujícím roce 2025 a opětovně proběhnou v totožných měsících jako v předchozím roce. Tato systematická a pečlivě plánovaná strategie umožní efektivní řízení projektu a minimalizaci potenciálních komplikací a překážek během realizace.
